Aug 26, 2026 Jätä viesti

Esivalmistettujen sähkölaitteiden kotelo: 6 hyväksyntäporttia, jotka estävät GCC-alueen uudelleentyöskentelyn

Useimmat ongelmat liittyvät aesivalmistettu sähkölaitteiden koteloälä aloita hitsauspajassa. Ne alkavat kotelon tilauksesta ennen kuin laitteiden liitännät ja toimitusvastuut on täysin määritelty.

Muuntajavalmistajalle todellinen tavoite on yksinkertainen: muuntajan, HV-laitteiden, pienjännitekaappien, kaapelireittien ja apujärjestelmien on sopia, kun kotelo saapuu kokoonpanolinjalle tai projektiin.

Kuuden{0}}portin hyväksymisprosessi antaa hankintatiimeille käytännöllisen tavan hallita tätä riskiä:

  • Määritä tarjonnan raja
  • Jäädyttää kaikki laitteiden liitännät
  • Hyväksy ympäristösuunnittelun perusteet
  • Perusta tuotannon pitopisteet
  • Sulje FAT-asiakirjapaketti
  • Vapauta pakkaus, maksu ja lähetys

Jokaisen portin tulee esittää dokumentoitu todiste. Suullinen lupaus "ei ongelmaa" ei ole hyväksyntietue.

Hyväksyntäportti 1: Määritä, mitä toimittaja todella tarjoaa

Termiesivalmistettu sähkökotelovoi tarkoittaa tyhjää valmistettua kuorta, osittain varusteltua moduulia tai täydellistä integroitua sähköpakettia. Nämä laajuudet voivat näyttää samanlaisilta lainauksessa, mutta niihin liittyy hyvin erilaisia ​​​​vastuita.

Toimitusmatriisissa tulee ilmoittaa, sisältääkö kotelo:

  • Teräsrakenne, katto ja pohjarunko
  • Ovet, lukot, saranat ja tiivisteet
  • Sisäiset väliseinät ja laitetuet
  • Kaapeli{0}}läpivientilevyt ja tiivistysholkkiliitännät
  • Maadoitusliittimet ja liitosjohtimet
  • Valaistus ja apujohdot
  • tuulettimet tai{0}}ilmastointiaukot
  • Palonkestävät-tai lämpö{1}}eristysmateriaalit
  • Muuntajan, kojeiston tai{0}}ohjauspaneelin asennus

Tyhjän kotelon valmistajaa ei tulisi käsitellä koko sähkökokoonpanon suunnitteluviranomaisena, ellei tätä vastuuta ole erikseen mainittu.

Julkaisutodisteet:allekirjoitettu toimitusmatriisi, jossa näkyvät kaikki mukana olevat tuotteet, poissuljetut tuotteet ja käyttöliittymävastuut.

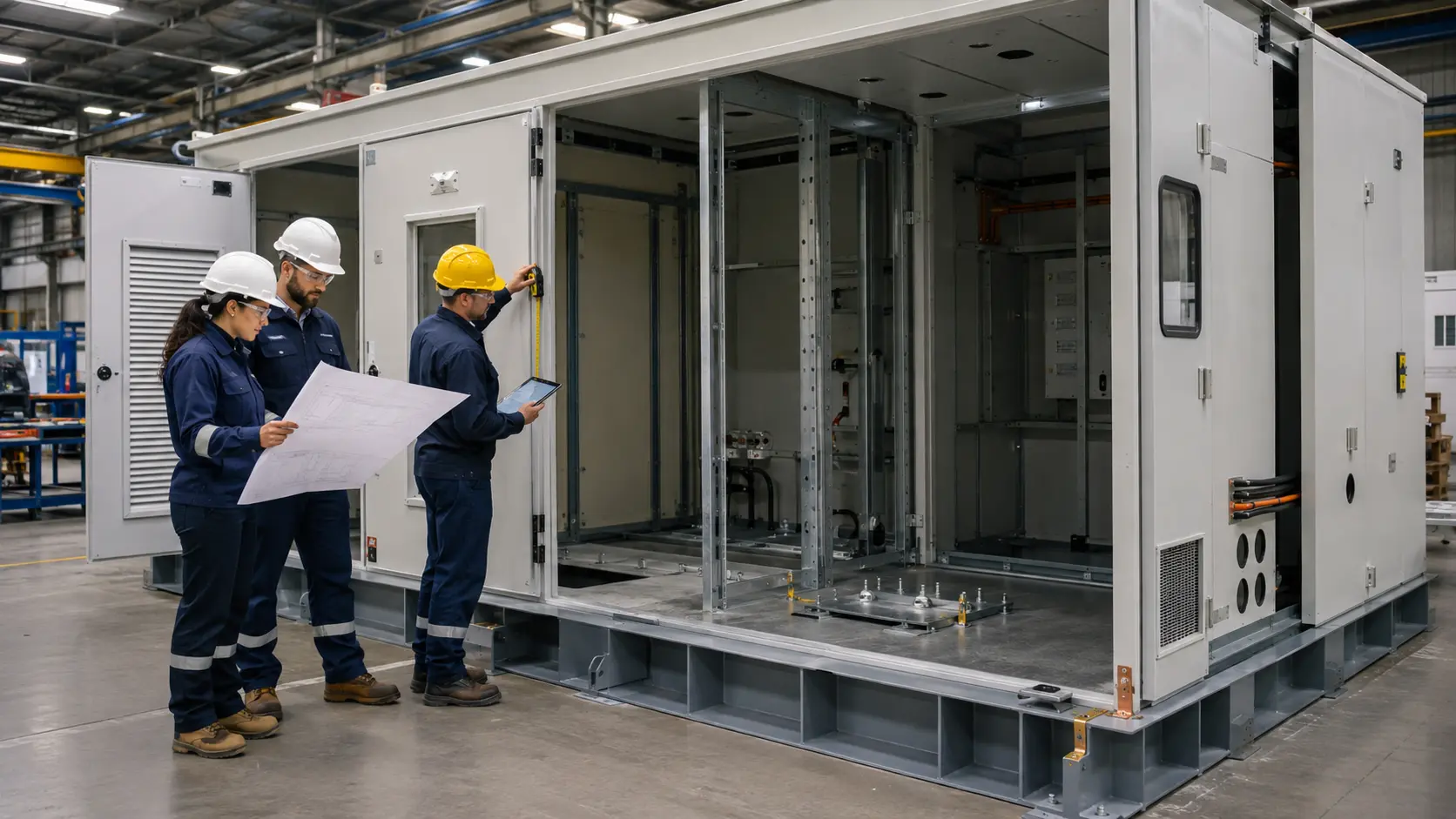

electrical-enclosure-interface-review

Hyväksyntäportti 2: Jäädytä liitännät ennen teräksen leikkaamista

Kokonaispituus, -leveys ja -korkeus eivät riitä luomaan luotettavaaräätälöity sähkölaitteiden kotelo. Kalleimmat ongelmat syntyvät yleensä silloin, kun kotelo yhdistetään toisen osapuolen toimittamiin laitteisiin.

Ohjatun piirustuspaketin tulee tunnistaa:

  • Muuntajan perustusten ja pyörien asennot
  • HV- ja LV-kaapin kiinnityskohdat
  • Väylä- ja kaapeli{0}}rajapinnat
  • Kaapeli-kaivannon ja pohjan-sisääntulopaikat
  • Ovien avaus- ja huoltovälit
  • Ilmanvaihtoreitit ja laitteiden lämmönlähteet
  • Katon-irrotus- tai varusteiden-vaihtoreitit
  • Ulkoiset maadoituspaikat
  • Nostopisteet ja painopiste
  • Moduuli-to-moduulin yhteystiedot

Hankinnan tulee myös vahvistaa, mikä piirustusversio valvoo tuotantoa. Sähköpostikommentit, kuvakaappaukset ja merkityt{1}}valokuvat eivät saa korvata hyväksyttyä piirustusta.

Erillinen sähkökotelon käyttöliittymä-valvontamenettely voi vähentää erimielisyyksiä muuntajan valmistajan, kytkinlaitteiden toimittajan ja kotelon valmistajan välillä.

Julkaisutodisteet:hyväksytty GA-piirustus, käyttöliittymäaikataulu ja versiorekisteri.

Hyväksyntäportti 3: Muunna GCC-ympäristö suunnittelusyötteiksi

"Sopii Lähi-itään" ei ole tekninen vaatimus. Anulkokäyttöön tarkoitettu sähkölaitteiden koteloaltistuminen auringolle, ilmassa leviävä hiekka, rannikkosuola, kosteus ja suuret lämpötilan vaihtelut päivän ja yön välillä.

Suunnitteluperusteen tulisi siksi määritellä:

  • Ympäristön korkein ja alin lämpötila
  • Auringon-säteilyolosuhteet
  • Laitteiston sisäiset lämpöhäviöt
  • Vaadittu sisälämpötilaraja
  • Altistus pölylle ja hiekalle
  • Rannikko- tai teollisuuskorroosioolosuhteet
  • Vaadittu IP-luokitus
  • Tuulen ja seismiset vaatimukset
  • Sivuston korkeus
  • Asennus sisä- tai ulkotiloihin

Korkeampi IP-luokitus ei automaattisesti ratkaise lämpöongelmia. Ilmavirran vähentäminen voi parantaa pölynsuojaa ja nostaa lämpötilaa muuntajien, kytkinlaitteiden ja apulaitteiden ympärillä.

Sovelluksesta riippuen vaatimustenmukaisuusviitteet voivat sisältää:

IEC 60529 kotelon sisäänpääsyn{1}}suojaluokitusta varten

IEC 62271-202:2022, kun valmis yksikkö on soveltuva AC esivalmistettu sähköasema yli 1 kV ja enintään 52 kV

IEC 61439-1:2020 yhdessä asiaankuuluvan IEC 61439 -osan kanssa pienjännitekokoonpanoille

ISO 12944-2:2017 syövyttävien ympäristöjen luokittelun perustana

Ostajan tekniset tiedot ja vaatimukset SEC:ltä, DEWA:lta, KAHRAMAA:lta tai muulta asiaankuuluvalta laitokselta

IEC 62271-202 käsittelee myös auringonsäteilyn vaikutusta lämpötiloihin soveltuvien esivalmistettujen sähköasemien sisällä. Tämä on erityisen tärkeää, kun laitteita asennetaan ulkona Persianlahdella.

Kotelon kuori yksinään ei voi vahvistaa valmiin kokoonpanon vaatimustenmukaisuutta. Asennetut kaapelit, kojeistot, ilmanvaihtojärjestelmät ja työpaikan muutokset voivat vaikuttaa sen lopulliseen suorituskykyyn.

Julkaisutodisteet:hyväksytty ympäristötietolehti, vaatimustenmukaisuusmatriisi ja lämmönhallintakonsepti{0}}.

Hyväksyntäportti 4: Tee laatu näkyväksi ennen viimeistä tarkastusta

On liian myöhäistä odottaa, kunnes tehdas hyväksytään mitta- tai rakenneongelmien tunnistamiseksi. Tehokkaat tarkastus- ja testisuunnitelmapaikat pitävät pisteet koko tuotannon ajan.

Hyödyllisiä valmistustarkastuksia ovat:

  • Materiaalin laadun ja paksuuden tarkastus
  • Pohja-rungon ja nostopisteen-tarkastus
  • Hitsin ulkonäkö ja kriittiset hitsin mitat
  • Ovi, katto ja irrotettava{0}}paneelikoekokoonpano
  • Laitteiden-tuki ja asennus-kiskojen mitat
  • Kaapeli{0}}aukipaikan tarkistukset
  • Tiivisteen jatkuvuus
  • Pinnan{0}}valmistelutarkastus
  • Pinnoitteen kuivan{0}}kalvon-paksuuden mittaus
  • Hallittu sadetestaus, kun se on määriteltyprefabricated-enclosure-rain-testing

Oven toiminta on tarkistettava, kun kotelo on koottu kokonaan. Ovi, joka toimii ennen kattoasennusta tai moduulien liittämistä, ei välttämättä toimi oikein koko rakenteen kuormituksen jälkeen.

Sama koskee irrotettavia paneeleja ja säänkestäviä liitoksia. Kokeilukokoonpano tarjoaa vahvemman todisteen kuin pelkkä kokonaismittaraportti.

Katso asiaan liittyvät tarkastusohjeet, katso esivalmistettujen sähkökoteloiden sadetestaus ja C3–C5-kotelointijärjestelmät.

Julkaisutodisteet:hyväksytty tarkastus- ja testaussuunnitelma allekirjoitetuilla tietueilla jokaisesta pitopaikasta.

Hyväksymisportti 5: Sulje FAT-paketti ennen maksun vapauttamista

Valmis kotelo ei ole valmis lähetettäväksi vain siksi, että maali näyttää hyväksyttävältä. Hankinta tarvitsee edelleen todisteita siitä, että avoimet tekniset ongelmat on saatu päätökseen.

Käytännön FAT-paketin tulisi sisältää:

  • Hyväksytyt lopulliset piirustukset
  • Mittatarkastusraportti
  • Materiaalitodistukset
  • Hitsaus{0}}tarkastuspöytäkirjat
  • Kokeilu-asennuskuvat
  • Sade{0}}testiraportti tarvittaessa
  • Pinnoitus- ja kuiva{0}}kalvon-paksuusraportti
  • Poikkeus- ja korjauskirjat
  • Viimeisen rei'itysluettelon-tila
  • Pakkaus- ja lastauspiirustus
  • Varaosat-ja irrallisia-tarvikkeita

Kaikissa poikkeamissa on yksilöitävä piirustus, ehdotettu korjaus, vastuullinen osapuoli ja sulkemispäivä. Ratkaisemattomien punch{1}}listan kohteiden ei pitäisi kadota epävirallisiin sähköpostikeskusteluihin.

Kaupalliset virstanpylväät voidaan yhdistää tähän todisteeseen. Esimerkiksi a30 % talletus ja 70 % saldo ennen lähetystä T/T:lläsaattaa vaatia FAT:n ja asiakirjan hyväksynnän ennen saldon erääntymistä.

Suuremmissa ensi{0}}projekteissa voidaan harkita peruuttamatonta L/C:tä. Asiakirjan ehdot tulee tarkistaa ennen tilauksen hyväksymistä, jotta vältytään eroilta lähetyksessä.

Julkaisutodisteet:allekirjoitettu FAT-julkaisuilmoitus, suljettu rei'itysluettelo ja hyväksytty asiakirjahakemisto.

Hyväksyntäportti 6: Suunnittele lähetys ennen kotelon täyttämistä

Teknisesti oikea kotelo voi silti saapua vääristyneillä ovenkarmeilla, vaurioituneilla pinnoitteilla tai puuttuvilla lisävarusteilla. Suuret esivalmistetut rakenteet on suunniteltava niin kuljetusta kuin käyttöä varten.

GCC-toimituksissa yleisiä kohdesatamia ovat:

  • Jebel Ali Arabiemiirikunnissa
  • Dammam tai Jeddah Saudi-Arabiassa
  • Sohar Omanissa
  • Hamadin satama Qatarissa
  • Shuwaikh Kuwaitissa
  • Khalifa Bin Salmanin satama Bahrainissa

Vakiomoduuleissa voidaan käyttää FCL-toimitusta. Leveämmät tai korkeammat kotelot voivat vaatia avoimen-yläsäiliön, tasaisen telineen tai irtotavarajärjestelyn.

LCL-kuljetusta voidaan käyttää pienemmille komponenteille, mutta lisäkäsittely voi lisätä pinnoitteen, oven ja säleikön vaurioitumisen riskiä. Suuret kotelomoduulit ovat yleensä turvallisempia, kun niiden käsittelypisteitä ja tukia ohjataan.

Ennen lähettämistä pakkaussuunnitelman tulee vahvistaa:

  • Toimituksen mitat ja bruttopaino
  • Nostopisteet ja painopiste
  • Pohja{0}}rungon tukiasennot
  • Sisäinen kuljetuskiinnitys
  • Oven ja säleikön suojaus
  • Kosteutta{0}}kestävä päällyste
  • Löysä{0}}lisävarustepakkaus
  • Säiliö tai litteä{0}}teline
  • Työpaikan purkuvaatimukset

Modulaarinen kotelo voi olla taloudellisempi kuin yksiosainen{0}}rakenne, kun konttien rajoitukset, satamakäsittely, työmaan tiet tai nosturikapasiteetti aiheuttavat rajoituksia.

Vientiselvityksen, rahdin, vakuutuksen ja tuonnin käsittelyn vastuut tulee määritellä virallisten Incoterms® 2020 -sääntöjen mukaisesti.

Saudi-hankkeissa maahantuojan tulee myös tarkistaa sovellettava tuoteluokitus ja vaatimustenmukaisuusreitti. SABRE-alusta tukee Saudi-Arabian markkinoille tulevien tuotteiden rekisteröinti- ja vaatimustenmukaisuusasiakirjaprosesseja, mutta vaatimukset riippuvat lopullisesta laitteistosta ja HS-koodiluokituksesta.

Julkaisutodisteet:hyväksytty pakkauspiirustus, toimitustapa, Incoterm, kohdesatama ja tuonti{0}}asiakirjaluettelo.

Kun yksiosainen{0}}kotelo ei ole paras valinta

Yksiosainen{0}}rakenne vähentää paikan liitoksia, mutta se ei ole automaattisesti pienin-riskivaihtoehto.

Modulaarinen rakenne voi olla käytännöllisempi, kun:

  • Toimitusmitat ylittävät vakio{0}}konttirajat
  • Paikalliset tie- tai siltarajoitukset ovat voimassa
  • Työmaanosturin kapasiteetti on rajoitettu
  • Laitteet on asennettava kotelon toimituksen jälkeen
  • Sisäiset komponentit vaativat erilliset FAT-menettelyt
  • Tulevaisuuden laajeneminen on odotettavissa

Modulaarinen jako tulee päättää suunnittelun aikana, ei valmistuksen jälkeen. Saumojen tiivistyksen, katon viemäröinnin, kaapeliliitäntöjen ja työmaan kohdistuksen tulee näkyä hyväksytyssä piirustuksessa.

Modulaarisen sähkökotelon suunnittelukatsauksessa voidaan verrata tehdaskokoonpanoa, kuljetuskustannuksia ja asennusriskiä -paikan päällä ennen rakenteen vapauttamista.

prefabricated-electrical-equipment-enclosure-gcc

Mitä tarjouspyyntöön tulisi sisällyttää?

Hyödyllinen tarjouspyyntö antaa toimittajalle mahdollisuuden arvioida valmistus- ja toimitusriskit ennen tarjouksen tekemistä.

Paketin tulee sisältää:

  • Projektin maa ja asennuspaikka
  • Laitteen layout ja GA-piirustus
  • Tarkka tarjonnan raja
  • Muuntajan ja kojeiston mitat
  • Laitteiden painot ja lämpöhäviöt
  • Kaapeli- ja väyläliitännät
  • Vaadittu IP-luokitus
  • Korroosioluokka ja pinnoitteen erittely
  • Hyödyllisyys- ja projektistandardit
  • Tarkastus- ja FAT-vaatimukset
  • Määrä ja toimitusaikataulu
  • Maksimilähetysmitat
  • Kohdesatama
  • Pakollinen Incoterm
  • Ensisijainen maksutapa

Jos nämä tiedot ovat epätäydellisiä, tarjouksessa tulee selkeästi luetella oletukset. Muutoin alhaisimmasta alkuhinnasta voi tulla korkein projektin kokonaiskustannus.

Hankinnan tulos, jolla on merkitystä

Parasesivalmistettujen sähkölaitteiden koteloiden toimittaja GCC-projekteihin ei ole vain yritys, joka tarjoaa alhaisimman valmistetun{0}}teräksen hinnan.

Pienemmän riskin{0}}toimittajan pitäisi pystyä osoittamaan:

  • Valvotut piirustusversiot
  • Selkeä käyttöliittymän hallinta
  • Valmistuksen jäljitettävyys
  • Kokeilukokoonpano
  • Määritellyt sade- ja pinnoitetarkastukset
  • Täydellinen FAT-dokumentaatio
  • Realistiset modulaariset{0}}toimitussuunnitelmat
  • Oikea-aikainen tekninen viestintä

Hankinnan tavoitteena on kotelo, joka saavuttaa projektin valmiina asennusta varten,-ei sellainen, joka vaatii leikkaamista, hitsausta ja uudelleenmaalausta työmaalla.

FAQ

1. Mikä on esivalmistettu sähkölaitteiden kotelo?

A esivalmistettu sähkölaitteiden koteloon tehtaalla{0}}valmistettu teräsrakenne, joka on suunniteltu muuntajien, kytkinlaitteiden, ohjauskaappien, suojalaitteiden tai apujärjestelmien sijoittamiseen.

Se voidaan toimittaa tyhjänä kotelona, ​​osittain varusteltuna moduulina tai täydellisenä integroituna sähköpakettina. Tarkka toimitusraja tulee määrittää ostoeritelmässä.

2. Onko esivalmistettu kotelo sama kuin E-talo?

Ei aina. E-talo sisältää yleensä integroidut sähkölaitteet, sisäiset palvelut ja tehokkaamman tehdaskokoonpanon.

Esivalmistetulla kotelolla voidaan viitata vain valmistettuun koteloon, oviin, väliseiniin ja laitetukiin. Termejä ei pidä käyttää keskenään vaihtokelpoisina ilman toimituslaajuutta.

3. Mitkä standardit voivat koskea esivalmistettua sähkökoteloa?

IEC 60529 saattaa koskea tunkeutumissuojaluokitusta. Standardia IEC 62271-202 voidaan soveltaa tiettyihin AC-elementtimuuntamoihin, joiden jännite on yli 1 kV ja enintään 52 kV.

IEC 61439 -sarja saattaa koskea pienjännitekokoonpanoja. Myös projekti-, käyttö-, paloturvallisuus--, rakennus- ja paikalliset tuontivaatimukset on tarkistettava.

4. Mikä IP-luokitus sopii GCC-ulkokotelolle?

Jokaiselle GCC-projektille ei ole yhtä ainoaa IP-luokitusta. Valinta riippuu pölystä, sateesta, pesusta, ilmanvaihdosta, laitteiden lämpöhäviöistä ja lopullisesta kootusta kokoonpanosta.

IP54 tai IP55 voidaan määrittää joissakin ulkoprojekteissa, kun taas muut sovellukset voivat vaatia erilaisen luokituksen. Tarvittavat testit ja hyväksymiskriteerit tulee kirjoittaa spesifikaatioon.

5. Miten lämpöä tulisi hallita kotelon sisällä?

Ostajan tulee ilmoittaa laitteen lämpöhäviöt, ympäristön lämpötila ja sisälämpötilarajat.

Jäähdyttämiseen voidaan käyttää luonnollista ilmanvaihtoa, suodatettua pakkotuuletusta tai ilmastointia. Säleikön sijainnit, suodattimet, tuulettimet, ilmastointi{1}}aukot ja huoltopääsy on sisällytettävä hyväksyttyyn piirustukseen.

6. Pitäisikö suuri kotelo toimittaa yhtenä kappaleena vai moduuleina?

Päätös riippuu toimitusmitoista, käsittelykustannuksista, pääsystä työmaalle, nosturin kapasiteetista ja säänkestävästä{0}}liitossuunnittelusta.

Modulaarinen kotelo voi vähentää rahdin ja työpaikan{0}}käsittelyriskiä, ​​mutta moduulien liitännät ja tiivistystiedot on tarkistettava ennen tuotantoa.

7. Mitkä asiakirjat tulee hyväksyä ennen lähettämistä?

Ostajan tulee hyväksyä lopulliset piirustukset, mittaraportit, materiaalitodistukset, tarkastuspöytäkirjat, pinnoitusraportit, sovellettavat sade{0}}testitulokset, lävistysluettelon sulkeminen- ja pakkaussuunnitelma.

Irralliset lisävarusteet on lueteltava ja sovitettava pakkausluetteloon.

8. Mikä on mukautetun kotelon normaali tuotantoaika?

Tuotantoaika riippuu kotelon koosta, rakenteen monimutkaisuudesta, pinnoitusjärjestelmästä, tarkastussuunnitelmasta ja tilausmäärästä.

Tavallisten piirustus{0}}projektien tuotanto voi alkaa noin15 päivää piirustuksen hyväksymisen jälkeen. Monimutkaiset modulaariset rakenteet ja erityiset pinnoitusjärjestelmät vaativat projektikohtaisen-aikataulun.



Tarvitsetko hyväksynnän-valmiin kotelointipakkauksen?



Hyödyllisen kotelon tarjouksen tulisi koskea muutakin kuin teräksen paksuutta ja yksikköhintaa. Sen tulee tunnistaa käyttöliittymäriskit, tarkastusvaatimukset, modulaariset-toimitusvaihtoehdot ja ennen toimitusta vaadittavat asiakirjat.

Lähetä Nantong Zhihe Electricille GA-piirustus, laiteasettelu, ympäristövaatimukset, vaadittu IP-luokitus ja kohdeportti. Suunnittelutiimi voi tarkistaa valmistuksen laajuuden ja tunnistaa tekniset tai kuljetusriskit ennen tarjouksen tekemistä.

Valmistustuki sisältää:

Piirustus{0}}pohjainen OEM- ja ODM-valmistus

Robotti ja pätevä manuaalinen hitsaus

Koekokoonpano ja mittatarkastus

Räätälöidyt C3–C5-pinnoitusjärjestelmät

Hallittu sadetestaus, kun se on määritelty

Tuotanto alkaa noin 15 päivästä

Modulaarinen ja yksiosainen{0}}koteloiden valmistus

Vientipakkaus FCL:lle, avoin-ylä- ja tasateline{1}}toimitus

Tarkka tuotantoaika riippuu piirustuksen hyväksynnästä, kotelon koosta, pinnoitevaatimuksista ja tilausmäärästä.
